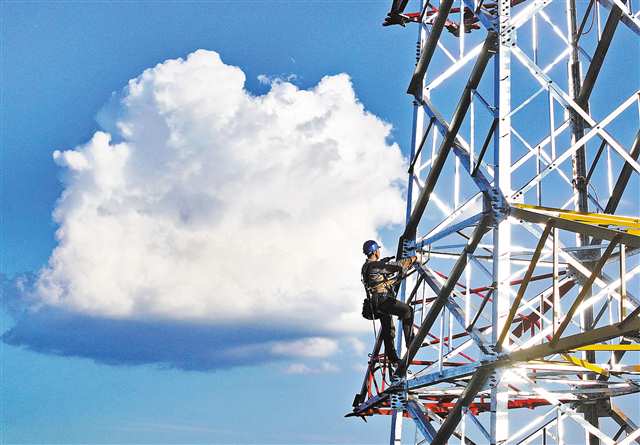

8月14日,成渝中线科学城牵引变电所外部供电工程施工现场,工人正在对最后一基铁塔进行组塔作业。
科学城牵引变电所是成渝中线重庆段全线规模最大的牵引变电所,为全线核心供电枢纽,该站预计于9月上旬投运。投运后,成渝中线高铁将进入9个月的联调联试阶段。
成渝中线高铁是我国“八纵八横”高速铁路网沿江通道的重要组成部分,投运后将进一步压缩成渝两地通行时间至50分钟。
