(欢迎您)注销
当前位置: 首页>政务公开>政府信息公开>法定主动公开内容>重大项目>重大项目推进情况

首台机组定子吊装成功 嘉陵江利泽航运枢纽主体工程今年底全部建成

发布时间:2024-01-29 17:41
发布时间:2024-01-29 17:41
字号: [小] [大] 【打印正文】
分享到:

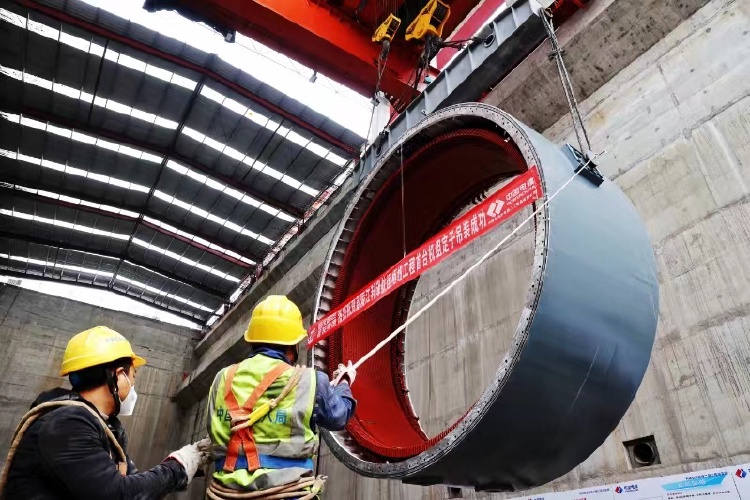

嘉陵江利泽航运枢纽首台机组定子进行吊装。受访者供图 

1月26日,嘉陵江梯级渠化控制性工程——利泽航运枢纽首台机组定子吊装成功,标志着该工程全面进入电站厂房机组安装冲刺阶段。

本次吊装的定子是水轮发电机组中的核心部件之一,内径为6.8米,外径为8米,高度3.1米,由8.1万张0.5毫米的硅钢片叠装而成,吊装总重量达115吨,是利泽航运枢纽工程开工以来吊装的最大最重的单体设备。

重庆高速航发集团利泽公司总经理马明生介绍,目前,嘉陵江利泽航运枢纽工程全面进入电站厂房机组安装冲刺阶段,1号水轮发电机组的转轮、转子、灯泡头等部件均已吊装到位,首台机组将于今年4月底投产发电,12月底4台机组全部建成投入运营。

嘉陵江利泽航运枢纽位于重庆合川区钱塘镇嘉陵江干流河段,建设项目主要包括船闸、14孔泄洪冲沙闸、电站厂房、鱼道、连接坝段和生产管理用房等,船闸按四级航道标准建设,可通行500吨级船舶,电站装机容量7.4万千瓦,具有航运、发电、拦沙减淤、水生态修复等综合效益。

按计划,该项目主体工程将于今年底全部建成。届时,可渠化航道近30公里,通行500吨级船舶,年平均发电3.2亿千瓦时,对完善川渝两地交通运输体系,推动长江上游航运中心和成渝地区双城经济圈建设具有重要作用。

我是“渝快小宝”
点击我,为您语音播报

您即将离开“重庆市人民政府网站”
