今年6月投运 川渝特高压送出500千伏“铜梁-圣泉”线路贯通

发布时间:2025-05-23 16:46
发布时间:2025-05-23 16:46
字号: [小] [大] 【打印正文】
分享到:

5月22日,川渝1000千伏特高压交流工程送出500千伏“铜梁-圣泉”线路全线贯通,为该线路6月投运奠定基础。

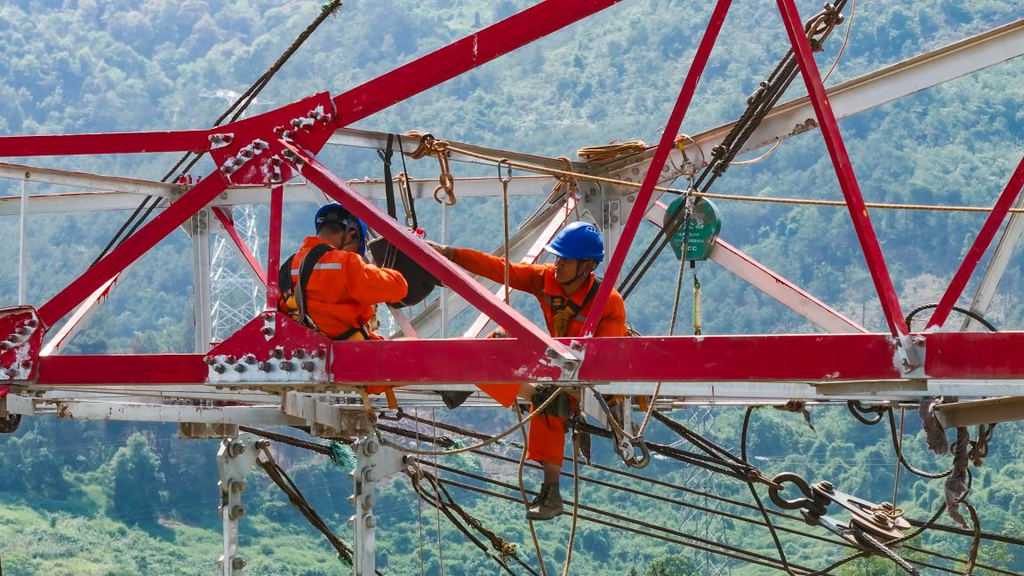

重庆送变电公司员工在500千伏“铜梁-圣泉”线路SN416号塔上紧盯滑车防止导线跳槽。通讯员 陈明月 摄

川渝1000千伏特高压交流工程是国家“十四五”重点项目,是首个落点重庆的特高压工程。该工程配套送出项目包括500千伏“铜梁-板桥”和“铜梁-圣泉”两条线路,分别连接500千伏板桥和圣泉变电站。其中,“铜梁-板桥”线路已于2024年底投运。

500千伏“铜梁-圣泉”线路长167公里、铁塔234基。其中,SN413号塔至SN416号塔是最后一个放线段,分别跨越江沪北高速公路、220千伏港泰线、市域铁路江跳线,现场地形复杂,作业风险高。5月18日,该放线段开始放线。

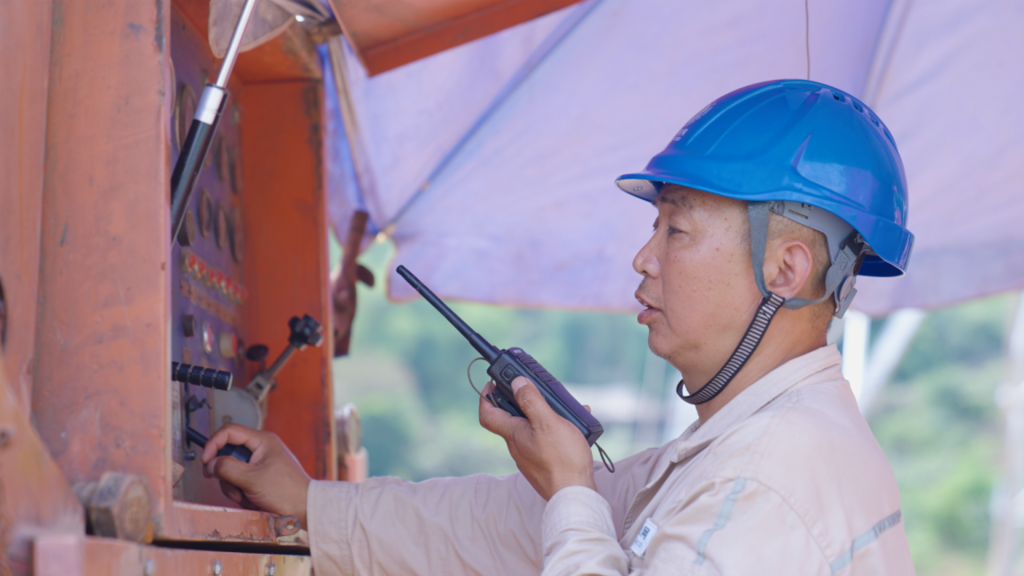

重庆送变电公司员工在500千伏“铜梁-圣泉”线路SN416号塔下牵引场操作牵引机。通讯员 陈明月 摄

“此次放线前,我们采用无人机扫描地形,并建立了铁塔、跨越架、跨越网的三维模型,最大限度还原现场,模拟施工过程,实现施工方案可视化交底。”重庆送变电公司施工项目经理雷仲平介绍,此次放线作业期间,该公司采用新款三跨监控装置监测跨越点,对施工实施全过程监测,确保放线作业安全、高效开展。

500千伏“铜梁-圣泉”线路投运后,将进一步完善重庆渝西片区的电网架构,提升供电可靠性,为成渝地区双城经济圈建设提供充足的电力保障。

下一步,重庆送变电公司将按照施工方案,开展500千伏“铜梁-圣泉”线路SN413号塔至SN416号塔段紧断线、附件安装等工作,全力确保该线路按期投运。
